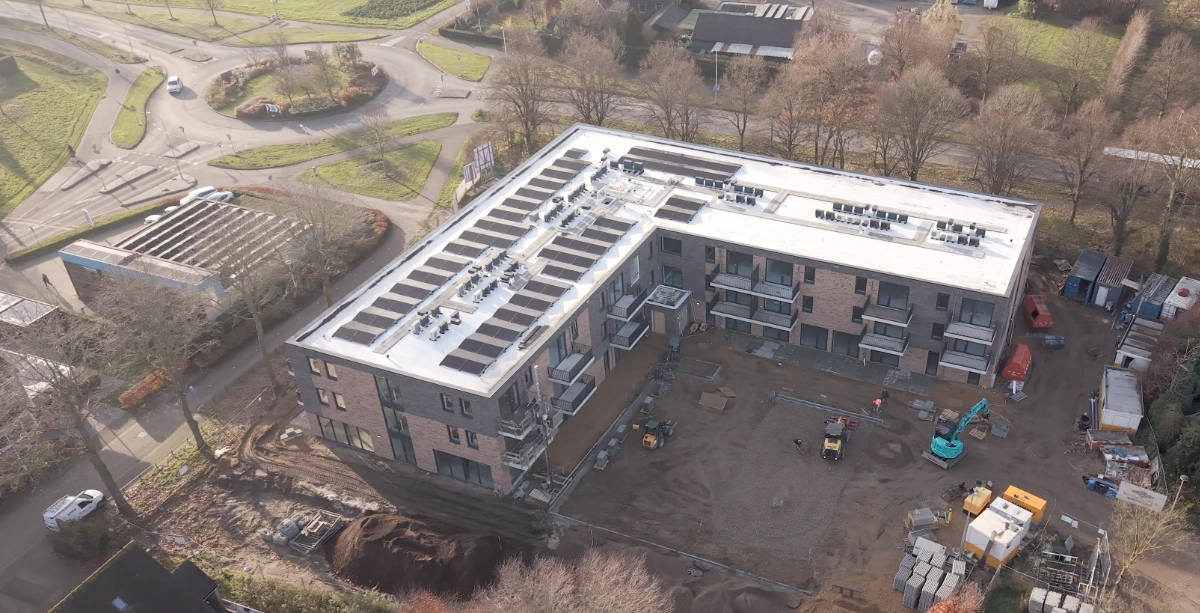

Over dit project
Aan de Nachtegaalstraat in Didam is een komt een nieuw zorgcomplex bestaande uit 55 appartementen. Het nieuwe zorgcomplex wordt gebouwd op een bestaande kavel met een beschikbare bouwaansluiting van 3 x 63 A. Op basis van de beschikbare informatie bij aanvang van de bouw is de verwachting dat deze aansluiting onvoldoende is voor het uitvoeren en voltooien van de bouw, alsmede de uiteindelijke exploitatie van het zorgcomplex.
De uitdaging

De eigenaar van het zorgcomplex had behoefte aan een complete energieoplossing voor zowel de bouwfase als de bedrijfsmatige exploitatie. repower EMS is gevraagd een complete energieoplossing te leveren voor zowel de bouwfase als de eerste bedrijfsmatige exploitatie. De gefaseerde oplevering van de 55 appartementen die het zorgcomplex telt, is gepland vanaf april 2026. De zwaardere vaste Liander-aansluiting is naar verwachting in oktober beschikbaar.

Onze oplossing

De oplossing van repower EMS biedt een betrouwbare, schaalbare en toekomstbestendige energievoorziening voor het zorgcomplex in Didam. Deze oplossing kan permanent in gebruik blijven, waardoor afgezien kan worden van het verzwaren van de bestaande netaansluiting van 3 x 63 A.

Om tot een concreet oplossingsvoorstel te komen heeft repower een scenarioanalyse uitgevoerd op basis van een referentiecomplex. Dit betreft een bestaand zorgcomplex van dezelfde ontwikkelaar als het nieuwe zorgcomplex in Didam. Om een reële inschatting te maken, zijn de verbruiksprofielen lineair opgeschaald om deze in lijn te brengen met de omvang van Didam. Om rekening te houden met onzekerheden zijn drie scenario’s uitgewerkt. Ook is peak-shaving verwerkt in de uitwerking van de scenario’s. Peak shaving betekent letterlijk piekafvlakking en is een techniek die het repower EMS met behulp van een batterij uitvoert.

De analyse richtte zich op:

• Het aantal dagen waarop de batterij alle pieken volledig kon opvangen;

• Het aantal dagen waarop de batterij gedeeltelijk moest worden ondersteund door de generator;

• Het aantal dagen waarop netstroom of generatorvermogen noodzakelijk was om de balans te behouden.

De berekening is uitgevoerd voor drie scenario’s (1,8× – 2,0× – 2,2× energie-opschaling), telkens met een maximale netbelasting van 38 kW. Uit de analyse blijkt dat de batterij, afhankelijk van de gekozen capaciteit, tussen 85 % en 95 % van alle pieken zelfstandig kan afvangen. Voor het resterende deel – met name tijdens langere winterperiodes zonder zoninstraling – is de inzet van de generator noodzakelijk.

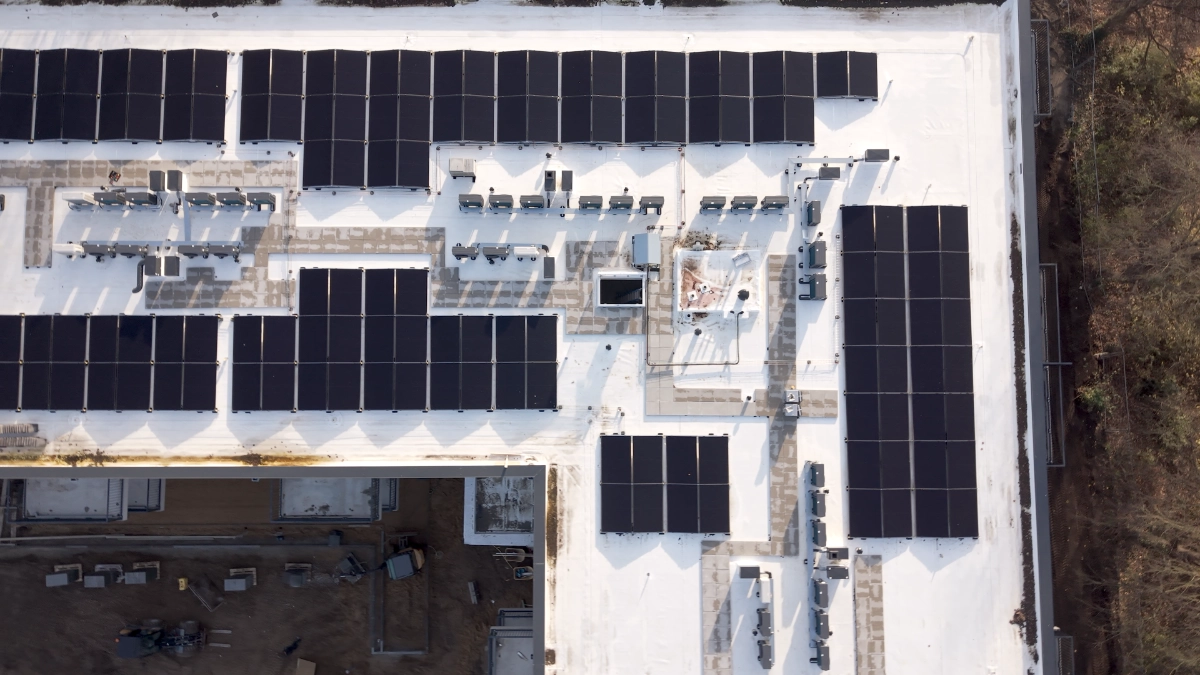

De zonne-energie wordt tijdens de bouwfase ingezet om zo optimaal mogelijk gebruik te maken van de beperkte bouwaansluiting.
Een tijdelijke accu is ingezet om de peak-shaving te doen en de overtollige zonne-energie op te slaan.
De impact

Met deze oplossing kan het zorgcomplex volledig functioneren binnen de bestaande netaansluiting, zonder netverzwaring. Door het slim combineren van energieopslag, lokale opwek en energiemanagement worden vermogenspiek(en) grotendeels lokaal opgevangen en blijft de netbelasting structureel beperkt. Dit waarborgt continuïteit en leveringszekerheid tijdens zowel de bouwfase als de exploitatie en draagt bij aan netontlasting en een toekomstbestendige energie-infrastructuur voor zorgvastgoed.

87%

Kleinere netaansluiting dan normaal

41%

Kosten reductie op de netaansluiting
